Aterro do Flamengo


Histórico

Em 18 de setembro de 1890, o decreto nº 758 autorizou as obras de arrasamento do morro do Castello, com o rejeito sendo aproveitado para a construção de um aterro entre a ponta do Outeiro da Glória e o morro da Viúva, no Flamengo.

Mapa - Projeto do aterro da enseada da Glória por volta de 1900


Plano diretor de 1930. Proposta de aterro com jardins e via expressa


Em agosto de 1939, o Prefeito Edson Passos apresenta o plano de arrasamento do Morro de Santo Antônio, com o material sendo aproveitado para o alargamento da Avenida Beira Mar na enseada da Glória e na Praia do Flamengo.


A Noite, 28/03/1953


Em 20 de maio de 1953, foi iniciado o desmonte do morro de Santo Antônio, com o material sendo transferido para a enseada da Glória, dando início a construção do Aterro do Flamengo, inaugurado oficialmente em 1965.


Bairro do Flamengo em 1953

Avenida Beira Mar por volta de 1953


Em 1954, é iniciada a construção do Museu de Arte Moderna, projetado pelo arquiteto Reidy. No mesmo ano o paisagista Burle Marx projeta os jardins do Museu. Em 9 de dezembro de 1954 é batida a primeira estaca do Bloco Escola, inaugurado em 27 de janeiro de 1958.  Em junho de 1956, são iniciadas as obras de construção do Bloco de exposições, inaugurado em 30 de outubro de 1967. No dia 17 de janeiro de 1958, o  presidente JK planta a primeira  de uma série de 48 palmeiras do jardim. Em 22 de agosto de 1964 é inaugurada a passarela sobre a Avenida Infante Dom Henrique, projetada em 1962 por Reidy.  Finalmente, em 10 de novembro de 2006 é inaugurado o Teatro do Museu, cujas obras de construção foram retomadas em 15 de agosto de 2005.


1954


Entre os dias 14 e 24 de julho de 1955, é realizado o Congresso Eucarístico Internacional no Aterro do Flamengo, na enseada da Glória.


Em 31 de dezembro de 1954, é realizada a solene Missa Campal
do Congresso Eucarístico na enseada da Glória


Em dezembro de 1955, iniciando das obras de construção do aterro no no trecho entre o Hotel Glória e o Morro da Viúva, é derrubada um grande trecho da amurada da Praia do Flamengo, em frente ao Palácio do Catete, para a construção de um enrocamento.


1956


Em 24 de junho de 1957, início da construção do Monumento dos Pracinhas, inaugurado em 5 de agosto de 1960, projetado pelos arquitetos Hélio Ribas Marinho e Marcos Konder Netto, selecionados em concurso público nacional.

Em 1958, inauguração da primeira etapa do Museu de Arte Moderna - MAM, cujas obras foram iniciadas em 1954.

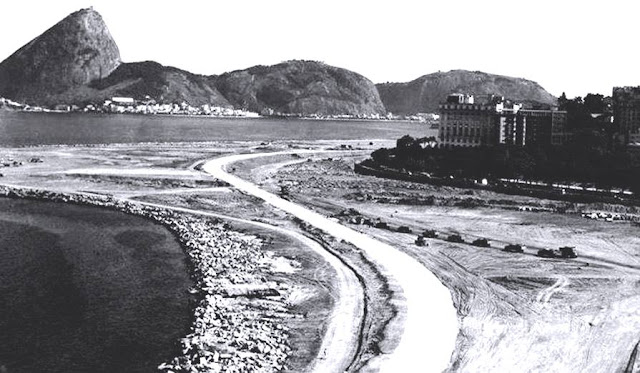

1958, pista provisória em construção

Pista provisória em 1959


Em 30 de janeiro de 1959, entrega de uma pista provisória, a Variante do Aterro, ligando a Praia do Flamengo, na altura da rua Ferreira Viana, á Avenida Antônio Carlos. No dia 13 de julho de 1959 é inaugurado o prolongamento até a rua Dois de Dezembro. Mais tarde a pista é estendida até a rua Payssandu e em seguida até a Avenida Oswaldo Cruz.


A Variante do Aterro em 1959

O Cruzeiro, 28/02/1959


Em novembro de 1959, é iniciada a construção da segunda pista definitiva do aterro do Flamengo. O trecho, com 2,4 km de extensão,  entre o Morro da Viúva e o Castelo é inaugurado no dia 28 de novembro de 1960.


1959

Revista de Engenharia da Prefeitura do Distrito Federal, novembro/1959


Vídeo: Primeira pista provisória em 1959


Pista provisória em 07/01/1960
Acervo O Globo


Em 30 de janeiro de 1960, com a presença do presidente JK, é inaugurado o prolongamento de 850 metros de extensão da primeira pista expressa, ainda com pavimento provisório, entre a rua Dois de Dezembro e a Avenida Oswaldo Cruz. Em julho de 1960 foi construída uma ligação para a Avenida Rui Barbosa, totalizando então 3,5 Km de pista expressa até a Avenida Antônio Carlos. Em janeiro de 1960, foi iniciada a construção da segunda pista, já com pavimento definitivo. A primeira pista funcionava com mão de direção reversível, conforme o horário de maior movimento.

Em julho de 1960, início das obras de construção da primeira passagem subterrânea do aterro, na altura da rua Tucuman.


Em 12 de julho de 1960 é aberta ao tráfego a nova entrada para a pista expressa do aterro a partir da Avenida Rui Barbosa, usada na parte da manhã. O Globo, 08/07/1960.


Em 5 de agosto de 1960, inauguração do Monumento dos Pracinhas. No mesmo dia foi inaugurada a Avenida Infante Dom Henrique V.


Inauguração da Avenida Infante Dom Henrique em 05/08/1960


Em dia 22 de outubro de 1960, início da demolição da pista de alta velocidade provisória do aterro do Flamengo de 3 km de extensão e custo de 12 milhões de cruzeiros, inaugurada em 30 de janeiro de 1959. O serviço também incluía a demolição de um viaduto, também considerado provisório pela SURSAN. O material foi aproveitado na sub-base das novas pistas paralelas definitivas.

Em novembro de 1960, prosseguia a construção da segunda pista de alta velocidade da enseada da Glória.

Em dezembro de 1960, foram entregues os primeiros jardins junto ao Monumento dos Pracinhas. No verão de 1960/61 foi concluído o primeiro trecho da praia artificial do Flamengo.


Curva da Amendoeira em 12/06/1961


Em setembro de 1961, foi concluída a construção do jardim entre o Museu de Arte Moderna e o Monumento dos Pracinhas, de autoria do paisagista Burle Marx. Na mesma ocasião foi entregue ao tráfego a pista número 3 do Aterro do Flamengo, no trecho entre o MAM e a Avenida Presidente Antônio Carlos, dando continuidade à Avenida Infante Dom Henrique. Em setembro de 1961, foi reiniciada a construção das pistas 3 e 4 entre as ruas Dois de Dezembro e Tucumã, incluindo a travessia de pedestres.

Em 1961, foi concluído o passeio de pedras portuguesas entre o Museu de Arte Moderna e o Monumento dos Pracinhas.


Obras do aterro em 1962

Para ampliar clique na imagem e abra em uma nova guia


Em 1963, entrega ao tráfego da primeira pista definitiva (externa) do aterro do Flamengo, entre a Avenida Oswaldo Cruz e o Centro da cidade. O plano de obras para 1963 previa a construção de 4 passarelas na altura da rua do Russel e da pista interna para automóveis.


Construção da passarela do MAM em 23/04/1963
Foto Agência O Globo


Em maio de 1963 foi aberta a concorrência para construção de pista de aeromodelismo.

Em junho de 1963, aguardava-se a conclusão das obras de instalação do grande interceptor oceânico para que fosse iniciada a construção das pistas de alta velocidade definitivas.

Em junho de 1963 aguardava-se a conclusão das obras de instalação do grande interceptor oceânico para que fosse iniciada a construção das pistas de alta velocidade, definitivas, do aterro do Flamengo.

Em 10 de agosto de 1963, inauguração oficial da passarela do Museu de Arte Moderna.

Em 15 de setembro de 1963, é inaugurada a pista externa do Aterro do Flamengo ao redor do Morro da Viúva, com 1,5 Km de extensão. A pista interna ainda estava em obras, com previsão de entrega para 15 de novembro de 1963.


Altura do Morro da Viúva em 25/10/1963
Acervo O Globo

Altura do Morro da Viúva em 25/10/1963
Foto Agência O Globo


Em novembro de 1963 foi assinado o contrato entre a SURSAN e uma empreiteira para a construção das quadras de vôlei e basquete do Aterro do Flamengo.

Em 18 de novembro de 1963, entrega ao tráfego da nova pista do Aterro do Flamengo, no sentido centro, com 1,5 km de extensão, no entorno do Morro da Viúva. A pista em sentido contrário ainda estava em construção.


A Glória em 1963 com os primeiros jardins entregues do Aterro.

Morro da Viúva em 1963

Vista do Morro da Urca em 1963


Em 19 de julho de 1964, junto ao Morro da Viúva, entrega ao público do primeiro trecho de 50 metros da praia artificial do Aterro do Flamengo, num dia chuvoso, com temperatura de 18 graus. O trecho foi construído pela draga Ster em 5 dias.

No dia 12 de outubro de 1964, inauguração oficial do Aterro do Flamengo.


Morro da Viúva em 1964

Enseada da Glória


Em janeiro de 1965, é concluída a construção da primeira piscina para modelismo naval do país, no Aterro do Flamengo, inaugurada em 31 de março de 1965.

Em 1965, é concluída a construção da praia artificial do Parque do Flamengo.

Em 1965, é utilizado pela primeira vez lâmpadas a vapor de sódio a alta pressão na iluminação da cidade, no Aterro do Flamengo.

Em setembro de 1965, é entregue ao público o Village Cidade, para as crianças, no Parque do Flamengo.

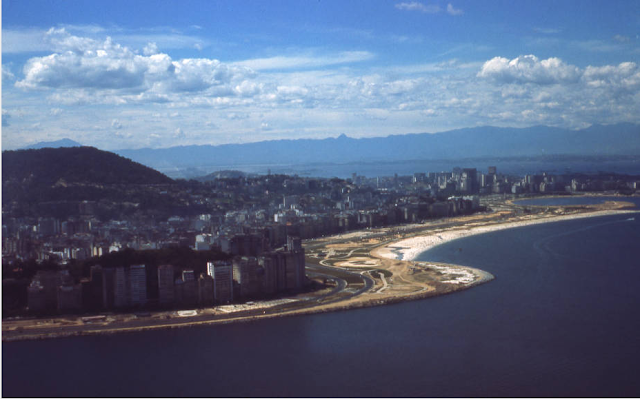

Enseada da Glória em 1965

Vista do Morro da Urca em 1965

Praia do Flamengo em 1965


Em 1966, a  Shell instala uma série de postos de serviço no Aterro do Flamengo.

Em 4 de setembro de 1967, inauguração do Trevo dos Estudantes, na altura do Aeroporto Santos Dumont, construído pela SURSAN em tempo recorde de 2 meses.

Em julho de 1969, a passarela do Aterro do Flamengo, em frente à rua Paissandu, estava em construção, sendo entregue ao público em agosto de 1969. As passarelas do Aeroporto Santos Dumont e da rua Silveira Martins, também em construção, deveriam ser entregues em dezembro de 1969.

Em julho de 1969, é concluída a pavimentação da pista para pedestres junto à praia.

Em 6 de setembro de 1969, é inaugurada a Concha Acústica provisória do Parque do Flamengo, localizada ao lado do Monumento dos Pracinhas.

Em 16 de dezembro de 1969, são inauguradas as passarelas das ruas Silveira Martins e Paissandu.

Em 1970, o arquiteto Lúcio Costa, elabora o esboço do monumento em forma piramidal, em homenagem a Estácio de Sá, o fundador da cidade.

Em 21 de março de 1970, é entregue a nova passarela de acesso ao Aeroporto Santos Dumont, na Avenida General Justo.

Em 27 de setembro de 1971, a Varig instala um velho avião DC-3 na Cidade das Crianças. Em função do vandalismo, o avião foi transferido para o Aeroporto Galeão em 24 de janeiro de 1980.

Em 15 de dezembro de 1972, inauguração de 19 bebedouros e lavapés do Parque do Flamengo, instalados pelo Departamento de Parques e Jardins.

Em primeiro de março de 1973, inauguração do Monumento a Estácio de Sá, no Parque do Flamengo, projetado por Lúcio Costa.







Morro da Viúva na década de 1970
Para ampliar clique na imagem e abra em uma nova guia


Em 15 de agosto de 1976, a Cedae devolve à Prefeitura a área de 35 mil m² no Aterro do Flamengo, junto ao Morro da Viúva, usada como canteiro do obras para a construção do emissário submarino.

Em 23 de dezembro de 1976, inauguração da nova iluminação do Parque do Flamengo.

Em 1977, é suspensa a operação do bondinho do Parque do Flamengo, reativado em janeiro de 1980.

Em 9 de julho de 1978, incêndio no Museu de Arte Moderna (MAM), destruindo grande parte de seu acervo, incluindo dois quadros de Picasso e estudos de Matisse. As obras de reconstrução foram iniciadas em 2 de outubro de 1978.

Em 6 de março de 1979, em solenidade com a presença do prefeito Marcos Tamoyo, é inaugurado o Restaurante Rio´s, projetado por Marcos Konder Neto.

Em março de 1979, inauguração do tabuleiro de xadrez gigante no Parque do Flamengo, na Cidade das Crianças.

Em 10 de março de 1979, com a presença do prefeito Marcos Tamoio, é inaugurada a Marina da Glória, a primeira marina pública do país.

Em 24 de janeiro de 1980, em função do vandalismo, o antigo avião DC-3 da Varig da cidade das crianças foi transferido para o aeroporto do Galeão.

Em março de 1992, conclusão da galeria de cintura dos esgotos do Parque do Flamengo que desembocavam diretamente na praia.

Em dezembro de 1994, início da construção da ciclovia Mané Garrincha, ligando a Praia de Copacabana ao Aterro do Flamengo.

Em 19 de janeiro de 1997, inauguração do Projeto Rio Orlinha no centro da cidade, atrás do Aeroporto Santos Dumont, com 12 novos quiosques, deck e 540 metros de ciclovia.

Em junho de 2000, o Ibama embarga a obra de construção de quiosques na orla da praia do Flamengo.

Em outubro de 2001, foi inaugurada a pista de skate, descaracterizando o projeto de paisagismo original.

Em junho de 2005, inauguração da nova urbanização da foz do rio Carioca no Parque do Flamengo, com deck cobrindo todo a extensão canal, com 284,75 metros, desde a estação de tratamento de esgotos até a foz.

Em maio de 2007, início da construção de 3 postos de salvamento na altura das ruas Tucumã, Machado de Assis e Silveira Martins.

Em 25 de janeiro de 2009, em solenidade com a presença do prefeito Eduardo Paes, foi inaugurado o serviço de guia turístico com carrinhos elétricos no Parque do Flamengo.  O investimento de R$ 120 mil era uma parceria da Riotur com a empresa Caminhos do Rio responsável pelos passeios e treinamento dos guias.

Em 15 de dezembro de 2010, o prefeito de Niterói, Jorge Roberto Silveira, anuncia o plano de construção de uma segunda ponte entre o Rio de Janeiro e Niterói com 3 km de extensão entre o Gragoatá em Niterói e o Aterro do Flamengo.


REFERÊNCIAS:

Avião de verdade chega ao Parque do flamengo. Jornal do Brasil. Rio de Janeiro. 29 setembro 1971.
